12 septiembre 2023 | Publicado : 11:09 (12/09/2023) | Actualizado: 18:13 (12/09/2023)

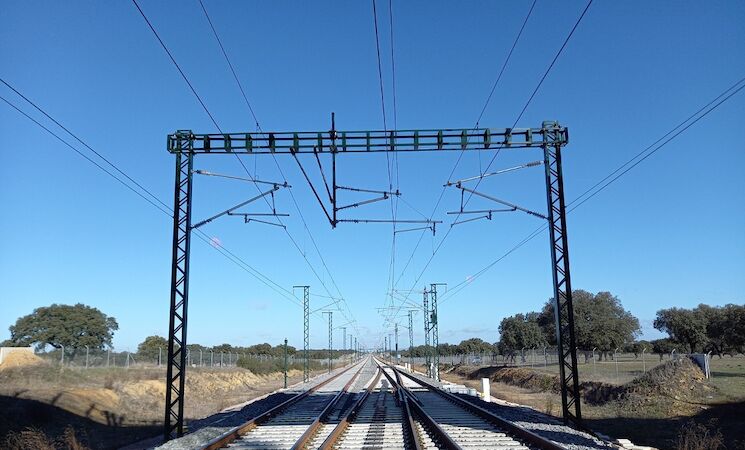

Adif AV realizará la próxima semana las pruebas de fiabilidad de la electrificación del tramo Plasencia-Cáceres, el último test al que se someterá la línea antes de la puesta en servicio como línea de alta velocidad electrificada.
En concreto, las pruebas, previstas para la noche del martes al miércoles, días 19 y 20 de septiembre, comprobarán con un tren comercial el funcionamiento de todos los subsistemas relacionados con la electrificación y verificará los tiempos de viaje con material rodante eléctrico, como el que circulará por la línea.
Tal y como señala el administrador ferroviario en una nota de prensa, las pruebas de fiabilidad suceden a otras muchas realizadas en la línea como las auscultaciones geométrica y dinámica de vía y catenaria; verificación e integración de sistemas; pruebas de carga estáticas y dinámicas con tren, entre otras.
Así pues, superadas estas pruebas, Adif AV trasladará la documentación a la Agencia Estatal de Seguridad Ferroviaria (AESF) para su valoración y la autorización de la puesta en explotación de la electrificación del tramo. Posteriormente se realizará el mismo procedimiento en el tramo Cáceres-Badajoz.
DATOS TÉCNICOS
La electrificación del tramo Plasencia-Badajoz se basa en un sistema en corriente alterna de 2x25 kV y 50 hercios de frecuencia. La alimentación de energía eléctrica a la línea se realiza mediante subestaciones de tracción, que transforman la tensión de 400 kV a 2x25 kV que requiere la catenaria.
La electrificación de la línea contribuye a una circulación más segura y sostenible. Este sistema de alimentación permite, además, una mejor distribución de corrientes y es el desplegado en las nuevas líneas de alta velocidad de España.
Adif AV puso en tensión las subestaciones eléctricas de tracción de Carmonita (Badajoz) y Cañaveral (Cáceres) el pasado mes de abril; en mayo, energizó el tramo de 112 km entre la salida de la estación de Plasencia y Peñas Blancas; y, en agosto, puso en tensión el tramo de 90 km entre la subestación de Carmonita (Badajoz) y la salida de la estación de Badajoz, incluyendo las estaciones de Aljucén, Mérida y Badajoz. Tras las puestas en tensión se realizan pruebas para verificar el funcionamiento de los sistemas e instalaciones.
Además, a partir del 15 de septiembre a las 23.59 horas está prevista la puesta en tensión de la catenaria entre la estación de Plasencia (pk 0/713) y el transformador del pk 11/078, con el que concluirá la primera fase de los trabajos de electrificación de la LAV de Extremadura.
Cabe destacar que estas actuaciones contribuyen al cumplimiento de los Objetivos de Desarrollo Sostenible (ODS) 9 (promoción de infraestructuras fiables, sostenibles y de calidad); 11 (acceso a sistemas de transporte seguros, accesibles y sostenibles); 8 (contribución al crecimiento económico y el empleo) y 7 (eficiencia energética).
A su vez, esta actuación podrá ser cofinanciada por el Fondo Europeo de Desarrollo Regional (FEDER). Una manera de hacer Europa.
21 diciembre 2024
Gallardo y Gutiérrez celebrarán su único debate de primarias...
21 diciembre 2024
Alconchel (Badajoz) registra un seísmo de magnitud 1,7
21 diciembre 2024
Previsión meteorológica en Extremadura para este sábado, 21...
20 diciembre 2024
MásMedio recepciona obras de nueva EDAR Peraleda de la Mata
20 diciembre 2024
Nace plataforma ciudadana para intentar revertir cierre previsto...
Los niveles de agua continúan descendiendo agravando la situación y poniendo en peligro tanto...
